Infos Travaux

Voici une nouvelle rubrique dans laquelle nous vous tiendrons informés des dernières actualités concernant les travaux d'assainissement.

Jeudi 27 janvier 2022

Arrêt de bus scolaire (semaine 5) :

L’arrêt du bus se situe actuellement rue de Liancourt. Comme la rue sera en travaux, l’arrêt de bus sera provisoirement déplacé au bout de la rue de Mouy.

(la Communauté de commune nous communiquera le date précise).

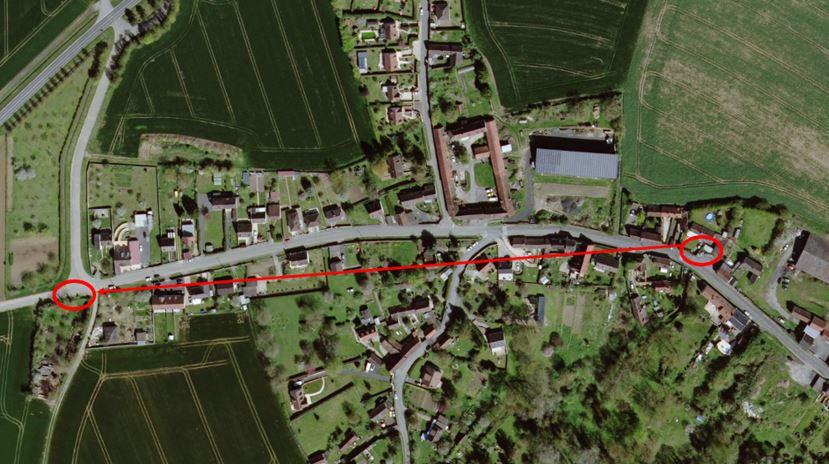

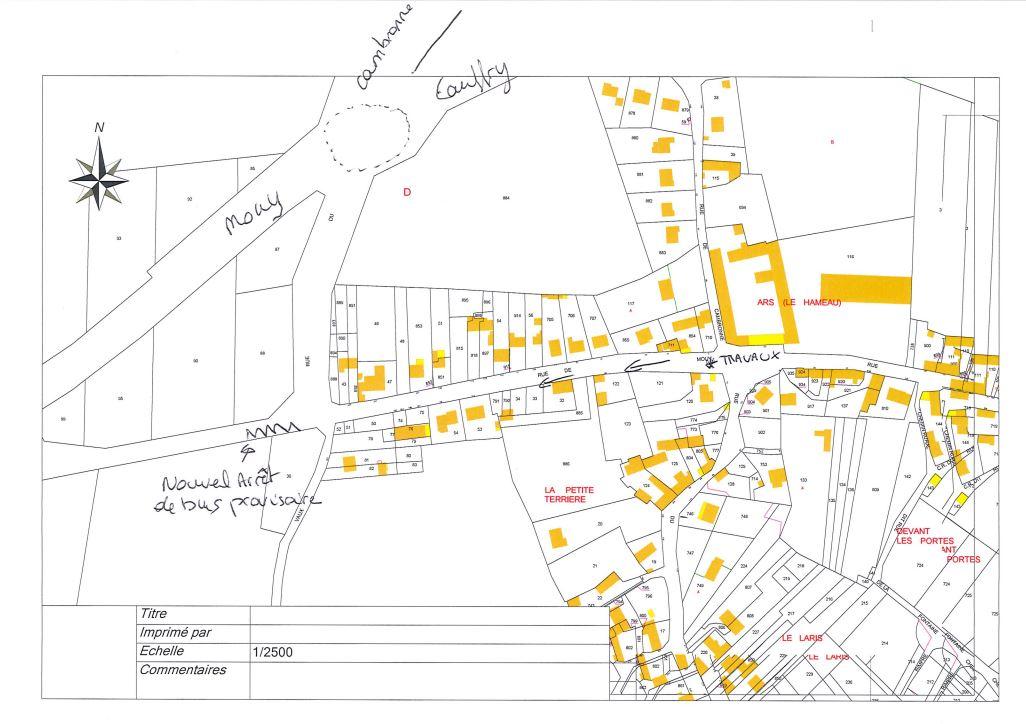

Arret bus

Mercredi 26 janvier 2022

Semaine 4 :

2 équipes interviendront :

  • Equipe 1 : posera le collecteur rue de Liancourt jusqu’au chemin de Rantigny. A partir du milieu de semaine, démarrage de la pose collecteur sur la rue de Mouy en partant du point bas rue de Cambronne.

  • Equipe 2 : Intervention pour la reprise des branchements du réseau d’eau potable rue de Liancourt pour le compte de la Communauté de communes sur Clermontois.

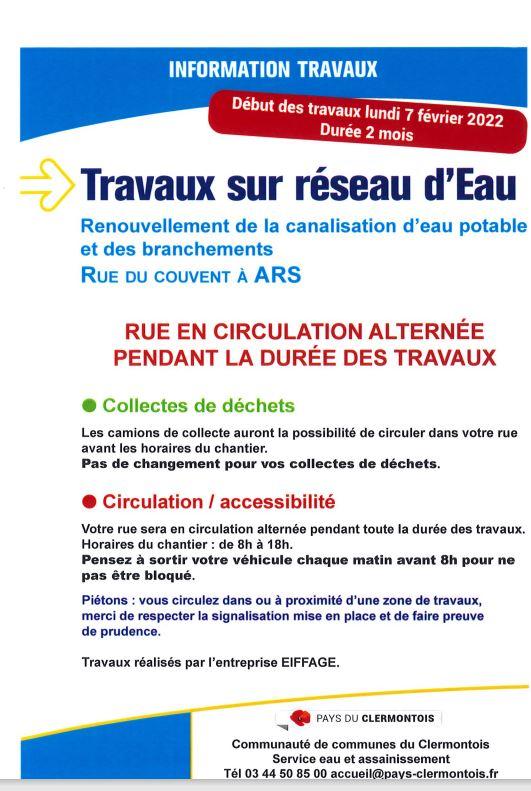

La Communauté de commune, profite des travaux d’assainissement pour reprendre les branchements d’eau potable vieillissants. Cette intervention se fera sur également sur les autres rues de Ars.

Arrêt de bus scolaire (semaine 5) :

L’arrêt du bus se situe actuellement rue de Liancourt. Comme la rue sera en travaux, l’arrêt de bus sera provisoirement déplacé au bout de la rue de Mouy.

(la Communauté de commune nous communiquera le date précise).

Mardi 18 janvier 2022

En raison des travaux, des coupures d'eau aléatoires peuvent survenir en journée

au hameau d'Ars au cours des deux semaines à venir (du 18/01 au 01/02).

Nous nous excusons par avance pour la gêne occasionnée.

Jeudi 16 décembre 2021

Ci-dessous le point des travaux pour la reprise de Janvier 2022.

  • Rue de Liancourt, sur l’emprise ci-dessous en orange

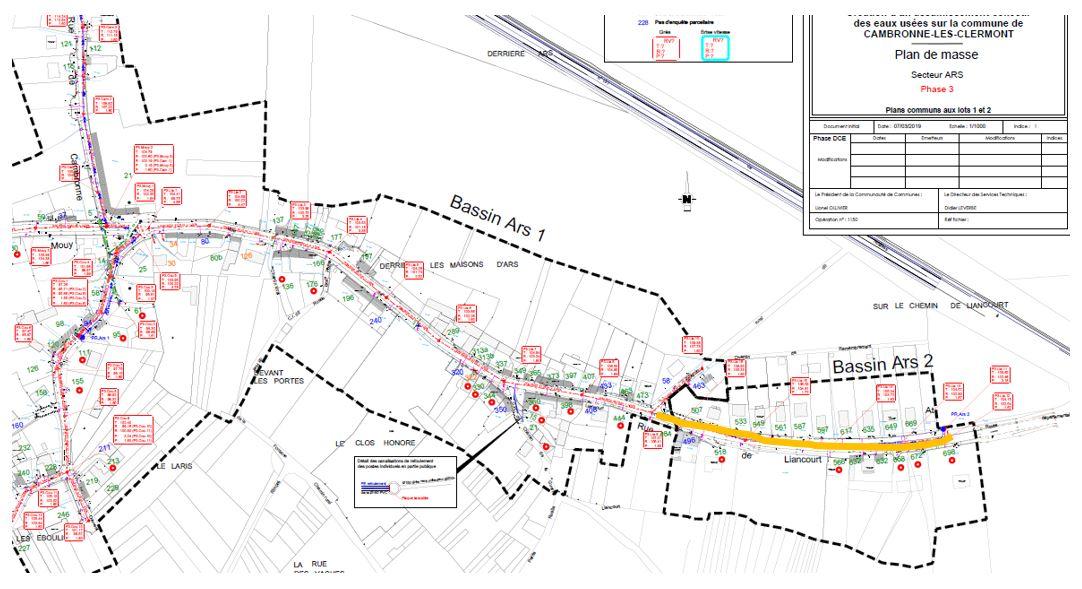

Plan1

Démarrage des travaux par EIFFAGE à partir du 11/01/2022. EIFFAGE va solliciter la commune pour l’obtention d’un arrêté de circulation pour travaux en route barrée.

L’impact de la route barrée :

  • Circulation automobile : mise en place d’une déviation pour les automobilistes.
  • Accès riverains : maintenus. Les riverains pourront rentrer leurs véhicules le soir hormis cas exceptionnel (tranchée devant entrée en fin de journée).
  • Circulation des transports scolaires : maintenus.  L’arrêt de bus est maintenu.
  • Ramassage des ordures ménagères : maintenus. Le ramassage se fera de façon traditionnelle, en porte à porte.

La durée de cette phase est de 1 mois, sous couvert des conditions météorologiques.

  • Rue de Mouy et rue de Liancourt sur l’emprise ci-dessous

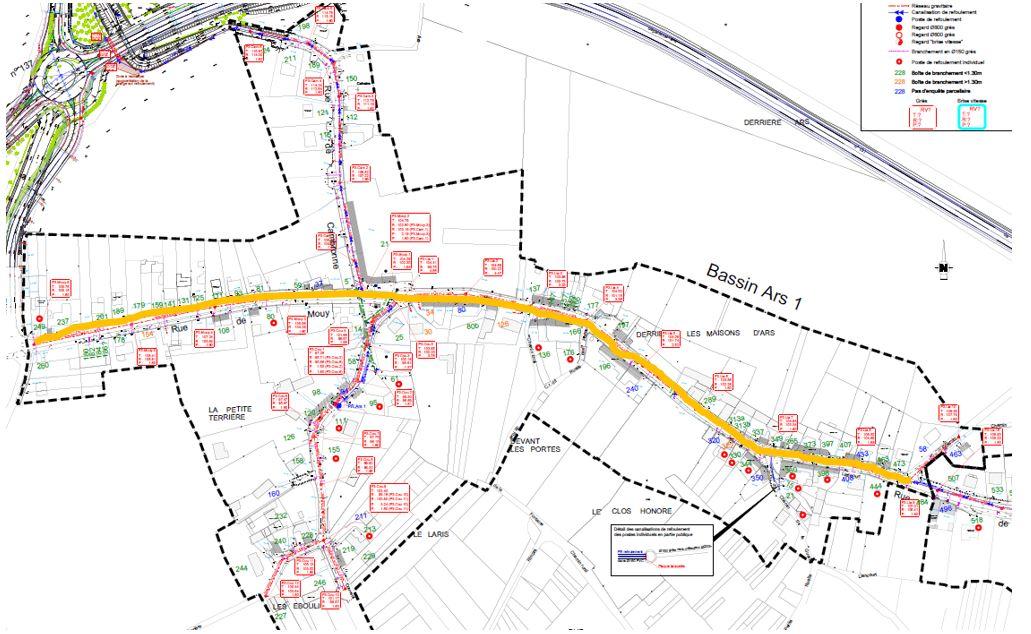

Plan2

Démarrage des travaux par EIFFAGE à partir du 24/01/2022, en commençant par la rue de Mouy. EIFFAGE va solliciter la commune pour l’obtention d’un arrêté de circulation pour travaux en route barrée.

L’impact de la route barrée :

  • Circulation automobile : mise en place d’une déviation pour les automobilistes.
  • Accès riverains : maintenus. Les riverains pourront rentrer leurs véhicules le soir hormis cas exceptionnel (tranchée devant entrée en fin de journée).
  • Circulation des transports scolaires : maintenus. Possible délocalisation ponctuelle de l'arrêt de bus lorsque EIFFAGE sera en intervention devant l’arrêt.
  • Ramassage des ordures ménagères : maintenus. Le ramassage se fera de façon traditionnelle, en porte à porte.

La durée de cette phase est de 2 mois, sous couvert des conditions météorologiques.

  • Rue du Couvent

Nous attendons la confirmation de HYDRA concernant la livraison des éléments du GC de la station afin de pouvoir donner la date de démarrage des prestations dans cette rue.

Lundi 22 novembre 2021

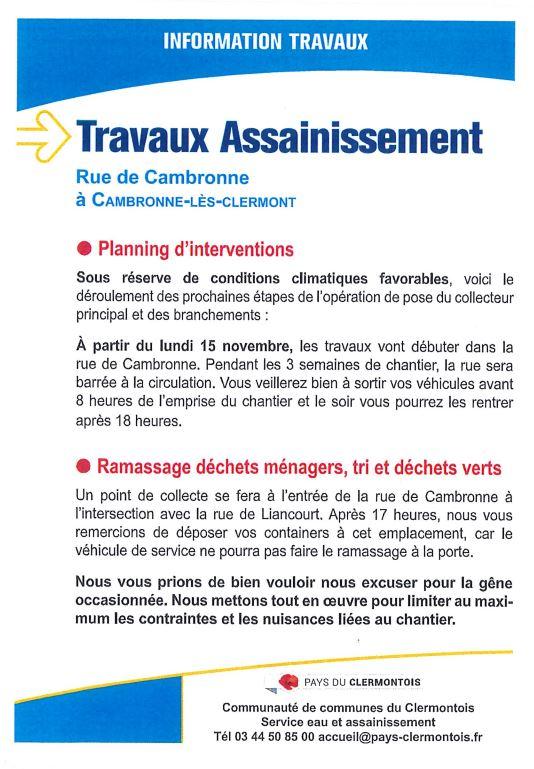

Ass1

Ass2

Vendredi 19 novembre 2021

Pour la semaine à venir :

  • Pose du collecteur dans la rue de Cambronne
  • Pose du refoulement dans le souterrain
  • Achèvement de la mise à niveau et repose de la borduration rue et impasse du Moulin d'Ars

Lundi 15 novembre 2021

Les travaux arrivent rue de Cambronne.

Le 15/11 après midi : l'enrobé sera gratté rue de Cambronne.

Le réseau continue d'être tiré. Il arrive à l'entrée du tunnel (côté Cambronne) pour passer à l'intérieur et remontera sur la rue de Cambronne.

Les travaux se poursuivront sur environ 3 semaines.

Sur Ars, si la situation météo le permet, une micro station sera installée à l'entrée de la rue de Liancourt (lorsque l'on arrive de Cauffry).

La circulation sera alternée.

Une fois cette pose terminée, les travaux seront arrêtés et ne reprendront que début 2022 pour les rues de Liancourt, Mouy et du Couvent.

A ce jour, les travaux ont 4 mois d'avance sur le planning.

Mardi 19 octobre 2021

  • La fin de chantier rue et impasse du moulin est prévue pour le 29 octobre.
  • A partir du 2 novembre : pose du refoulement entre Cambronne et Ars via le tunnel sous la D137.

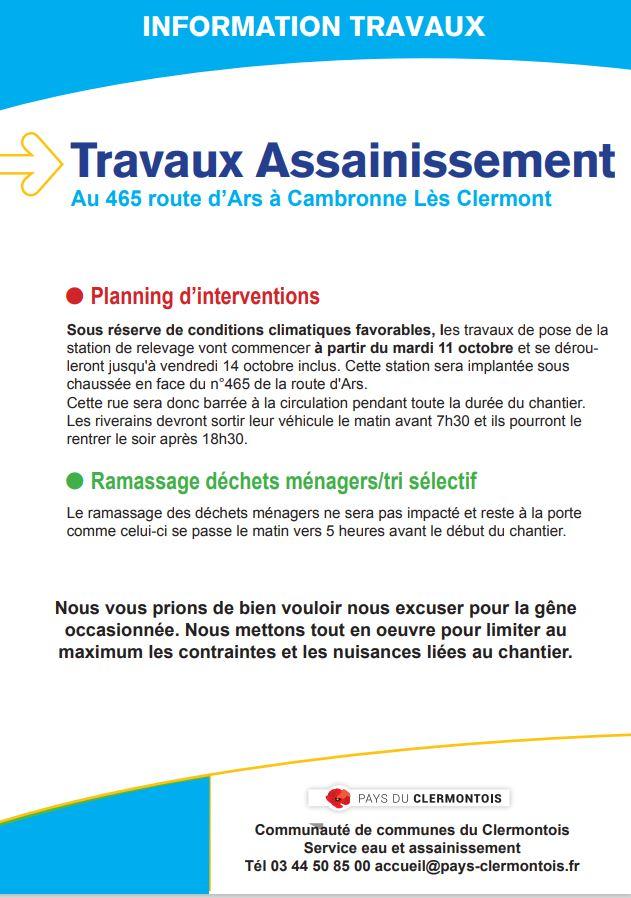

  • L'étude radiographique du carrefour route d'ars et rue des Carrières est terminé. Nous attendons le résultat des analyses pour le 25 octobre.

Lundi 4 octobre 2021

  • Pour cette semaine : pose du receveur rue du moulin d'Ars

  • La semaine prochaine : pose du receveur impasse du Moulin d'Ars.

Lundi 27 septembre 2021

  • Arrêt des travaux jusqu'à mardi pour intempéries.

  • A partir de mercredi : traçage des boîtes rue et impasse du Moulin d'Ars.

  • A partir du lundi 4 octobre : démarrage de la pose du receveur impasse du Moulin d'Ars.

Lundi 20 septembre 2021

  • Les travaux d'assainissement dans le chemin d'Ars (chemin forestier reliant Vaux au moulin d'ars) avancent, une centaine de mètres ont déjà été réalisés. Cette partie devrait être terminée dans trois semaines.

  • En parallèle, les travaux de radiographie de la route d'Ars, de la rue des Carrières et de l'impasse des Carrières débuteront le 4 octobre, un flyer sera distribué par la communauté de communes prochainement.

  • Les constats d'huissier sur Ars débuteront dans une dizaine de jours.

Lundi 13 septembre 2021

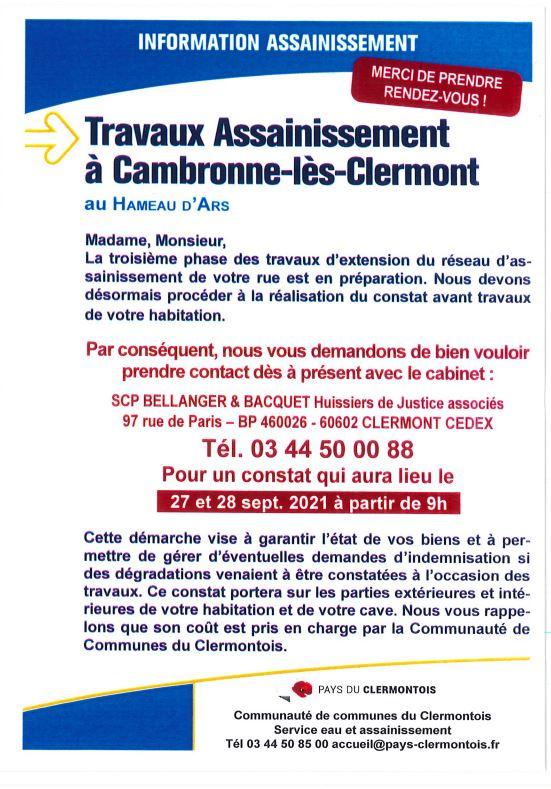

Flyer ars

Vendredi 9 Juillet 2021

Pour la semaine à venir :

  • Rue de Clermont : circulation alternée pour pose du collecteur devant le groupe scolaire.
  • Lotissement des Epinettes : pose du collecteur.
  • A partir du 15 juillet : essais sur les réseaux impasse du Village, route d'Ars et rue de Clermont.

Mardi 6 Juillet 2021

Pour la semaine en cours :

  • Impasse le Village : route barrée.
  • Rue de Clermont : circulation alternée par feux tricolores.
  • Route d'Ars barrée pour la réalisation des branchements. Restitution à la circulation le soir.
  • Accès au lotissement des Epinettes : route barrée de jour comme de nuit.

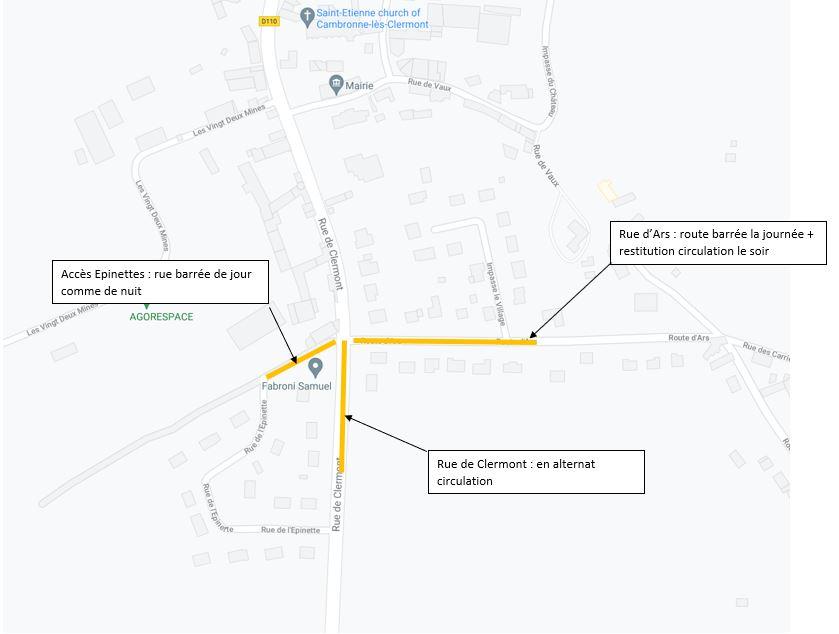

Carte travaux

Samedi 26 juin 2021

Pour la semaine à venir :

  • Impasse le Village : route barrée pour la réalisation du collecteur.
  • Rue de Clermont : circulation alternée pour la pose du collecteur.
  • Tronçon rue de Clermont devant l'école : démarrage des prestations à partir du 05/07/21

Mardi 22 juin 2021

Pour la semaine en cours :

  • Impasse le Village : route barrée pour la réalisation du collecteur.
  • Route d'ars : route barrée pour la réalisation du collecteur.

Samedi 6 juin 2021

Pour la semaine à venir :

  • Rue des Carrières, le chantier a dû être interrompu suite à la découverte d'un souterrain. Une étude est en cours.
  • Route d'ars, le chantier continue comme indiqué ci-dessus.

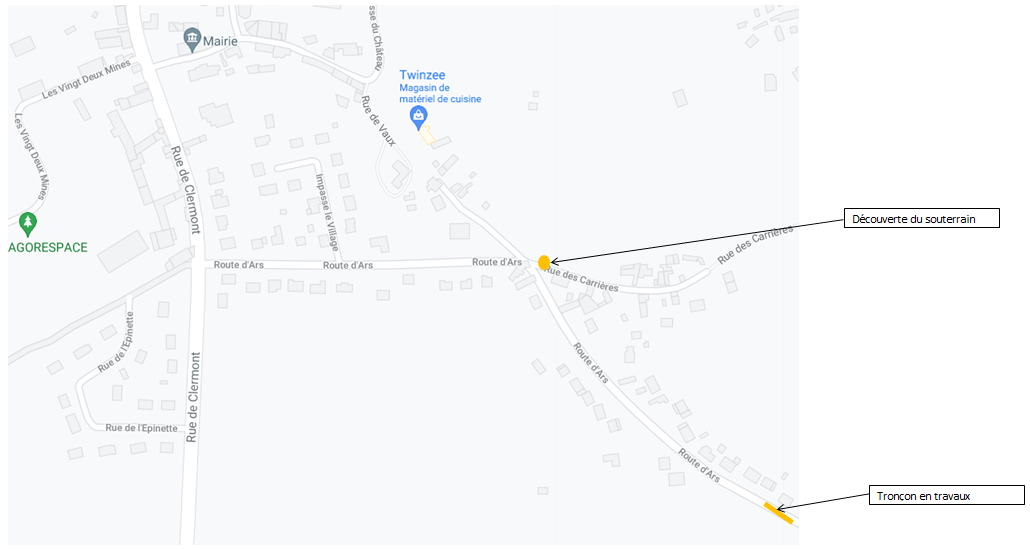

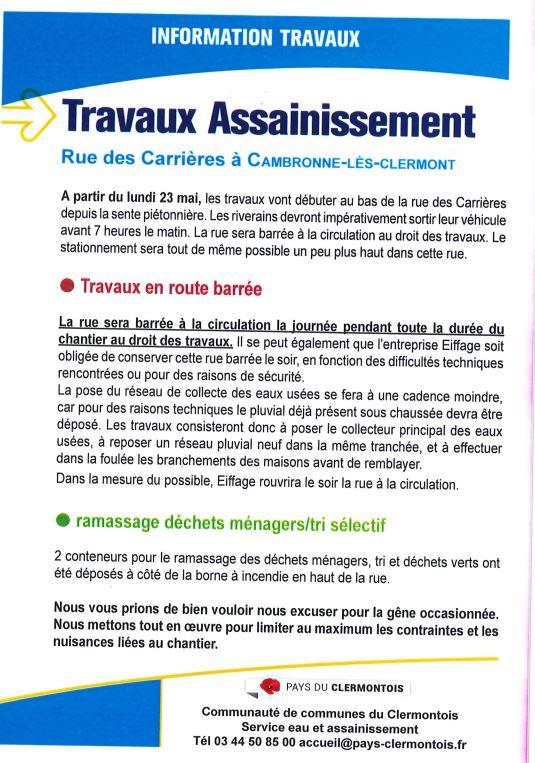

Trav1

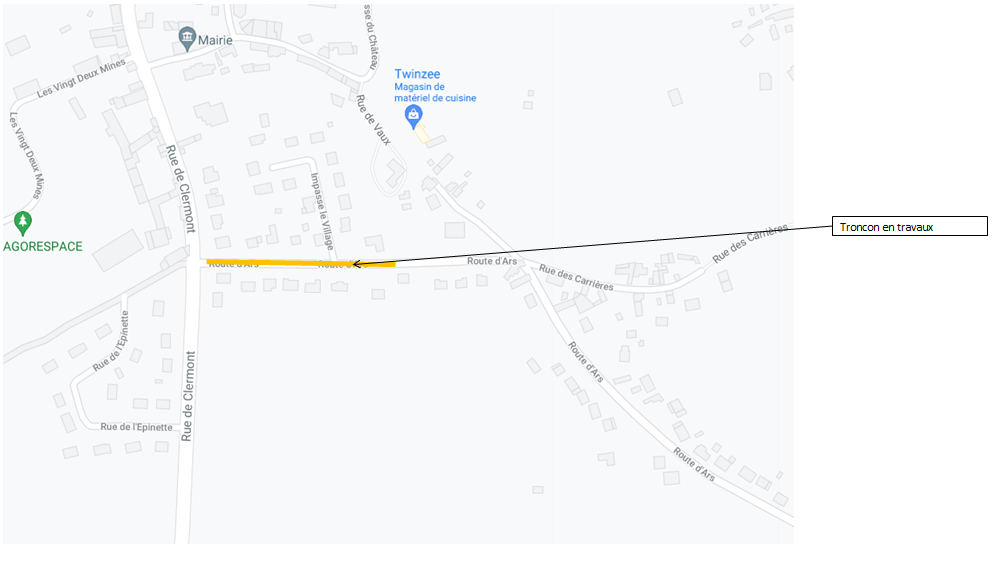

  • A partir du mercredi 9 juin, pose du collecteur route d'ars au niveau de l'impasse le Village.

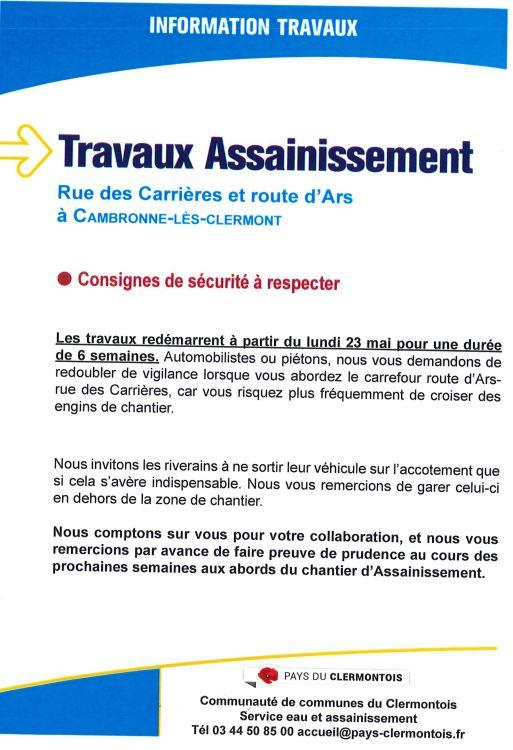

Trav2

Vendredi 21 mai 2021

Pour la semaine à venir :

  • Route d'ars, le chantier est arrêté pour une durée indéterminée. Une étude complémentaire est en cours.
  • Pose du collecteur dans le chemin des carrières à partir du mercredi 26 mai 2021.

Mardi 18 mai 2021

Cette semaine :

  • Reprise de la pose du collecteur route d'Ars mercredi 19 mai 2021.

Lundi 17 mai 2021

Cette semaine :

  • Intervention pour pose collecteur sur la rue de Clermont.
  • Intervention pour pose des branchements sur la rue de Clermont.
  • Aménagement des plateforemes station.

Vendredi 30 avril 2021

Pour la semaine à venir :

  • Intervention sur la rue de Clermont.
  • Route d'Ars, une étude complémentaire est en cours pour un recalage du projet.

Circulation :

La route d'Ars reste fermée à la circulation.

La circulation sera alternée rue de Clermont.

Lundi 26 avril 2021

Cette semaine :

  • Le chantier est en arrêt pour une semaine. Une étude complémentaire est en cours.
  • La route d'Ars est fermée à la circulation. Merci de votre compréhension.

Lundi 19 avril 2021

Planning pour la semaine en cours :

  •  intervention pour la pose du collecteur dans la route d'Ars

  •  intervention pour la préparation et la mise en oeuvre des enrobés dans les rues de Vaux, Eglise et Bellevue

  •  mise à niveau des regards dans la sente Bollé

La route d'Ars, la rue Bellevue et la côte de Vaux sont fermées à la circulation. Merci de votre compréhension.

Samedi 10 avril 2021

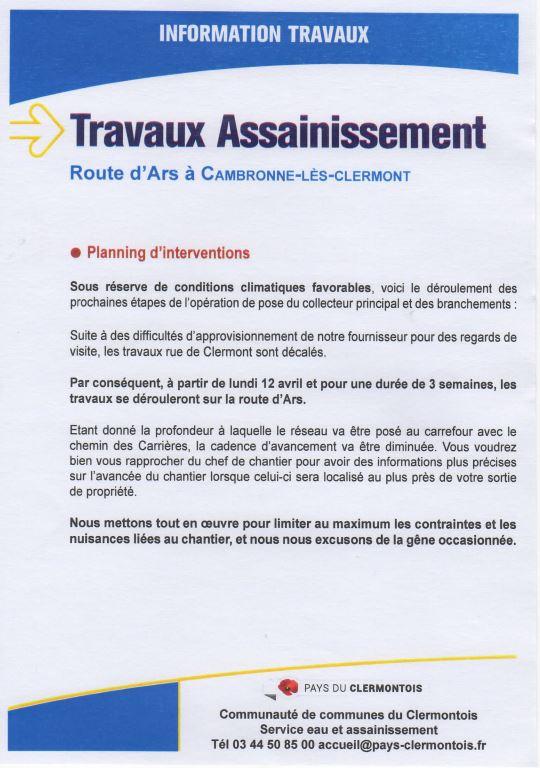

Travaux route d ars 1

Mardi 6 avril 2021

Planning pour la semaine en cours :

  •  intervention pour la pose du collecteur dans la rue de Bellevue + sente BOLLE

  •  intervention pour pose des branchements dans la rue de Bellevue

  •  intervention pour pose du collecteur dans la sente des Carrières

La rue des Carrières et la rue Bellevue sont fermées à la circulation

Mercredi 24 mars 2021

Modification du planning :

  • Rue de Clermont : le fournisseur est en retard dans la fabrication des regards des visites. EIFFAGE espère une livraison de ces regards courant de semaine prochaine. De ce fait, l’intervention sur la rue de Clermont est décalée.
  • Station rue de Rantigny : EIFFAGE a reçu les murs de soutènement périphériques. Du fait des conditions météos favorables, la pose de ces murs va commencer demain. Cela n’a pas d’impact sur la circulation du fait que la prestation se fait dans l’emprise de la station de refoulement.

Vendredi 19 mars 2021

Travaux prévus pour la semaine prochaine :

  • Pose du collecteur dans la rue de l'église, au niveau de la ferme Bollé. Préparatifs sur la rue de Clermont (repérage des réseaux existants, rabotage de l'emprise de tranchée...)
  • Pose du collecteur dans la sente des carrières
  • Achèvement des branchements dans la rue de Vaux et démarrage du collecteur dans la sente Bollé.

W1W2

Vendredi 12 mars 2021

Les cadences du chantier ont fortement baissé du fait de rencontre d'horizons rocheux en sous-sol de la rue de Vaux.

Travaux prévus pour la semaine prochaine :

  • pose du collecteur dans la rue de Vaux
  • pose du collecteur dans la sente des carrières
  • réalisation des branchements dans la rue de Vaux.

Mardi 9 mars 2021

Les travaux suivent leur cours.

Pour la semaine en cours, il est prévu :

  • la pose du collecteur dans la rue de Vaux
  • sondages et pose du collecteur dans la sente des Carrières
  • la réalisation des enrobés dans la côte de Vaux (le 11/03/2021)

La côte de Vaux devrait donc être réouverte très prochainement.

Mercredi 10 Février 2021

La rue de Rantigny à Vaux sera en circulation alternée du 15 février au 28 février en raison de travaux (eaux pluviales).
Merci de votre compréhension.

Vendredi 5 février 2021

Il n'y a eu aucune activité durant la semaine écoulée en raison des intempéries et d'un dégât des eaux empêchant la livraison des matériaux.

Vendredi 29 janvier 2021

Depuis notre dernière information en date du 19/01, au vu des intempéries, les réunions de chantier ont été annulées.

Réunion du 29/01/2021 :

- Les travaux sur Vaux arrivent à leur terme. Il reste à terminer les deux stations (rue Leu et rue de Rantigny), un trottoir rue de Rantigny et rue de Neuilly, et un petit morceau d'enrobé au Hameau de Despoilleux.

Ces travaux n'ont pas pu être terminés suite au mauvais temps. Ils le seront dès que possible.

- Côte de Vaux : Les travaux de grattage ont été fait sur la côte (du bas jusqu'aux premières habitations de Cambronne). L'enfouissement a commencé.

Pour le moment, la côte est fermée à la circulation jours et nuits (week-end inclus) pour des raisons de sécurité. Dès que l'enfouissement sera terminé sur toute la côte de Vaux, l'enrobé sera fait afin de pouvoir de nouveau circuler sur cet axe. Il faut compter environ un mois.

La phase suivante sera la dernière partie de la côte jusque la mairie et le petit bout de la rue de l'église.

- Sente rue des Carrières : Les travaux devraient démarrer pour le 15 février pour remonter sur Cambronne. Durée environ un mois et demi.

Une fois la rue des Carrières terminée, les travaux continueront route d'Ars (en direction de Ars). Cette partie sera la plus délicate des travaux puisque l'entreprise Eiffage devra creuser entre 6 et 8 mètres pour une partie de l'enfouissement.

Nous vous donnerons bien sûr de plus amples informations et des détails au moment venu.

Bien évidemment, les délais ne sont pas assurés et ne sont qu'estimatifs. Nous ne maîtrisons pas la météo.

Nous vous rappelons que le maître d'ouvrage est la Communauté de Communes du Clermontois et le maître d'œuvre la société AREA. Ils coordonnent tous les travaux.

Mardi 19 Janvier 2021

  • Les travaux ont débuté hier dans la côte de Vaux (avec une semaine de retard suite aux intempéries) La côte de Vaux (entre les dernières habitation de Cambronne et les première de Vaux) est fermée à partir d'aujourd'hui pour une durée de deux mois, et cela de jour comme de nuit.

  • D'ici 15 jours - 3 semaines, les travaux démarreront au lieu-dit "la Cavée", le sentier qui relie Cambronne à Vaux (rue des Carrières à Cambronne)

  • Nous sommes en attente d'un document explicatif de la Communauté de Communes relatif aux subventions auxquelles vous pouvez prétendre. L'information vous sera communiquée dés que nous l'aurons.

11 janvier

11 janvier
